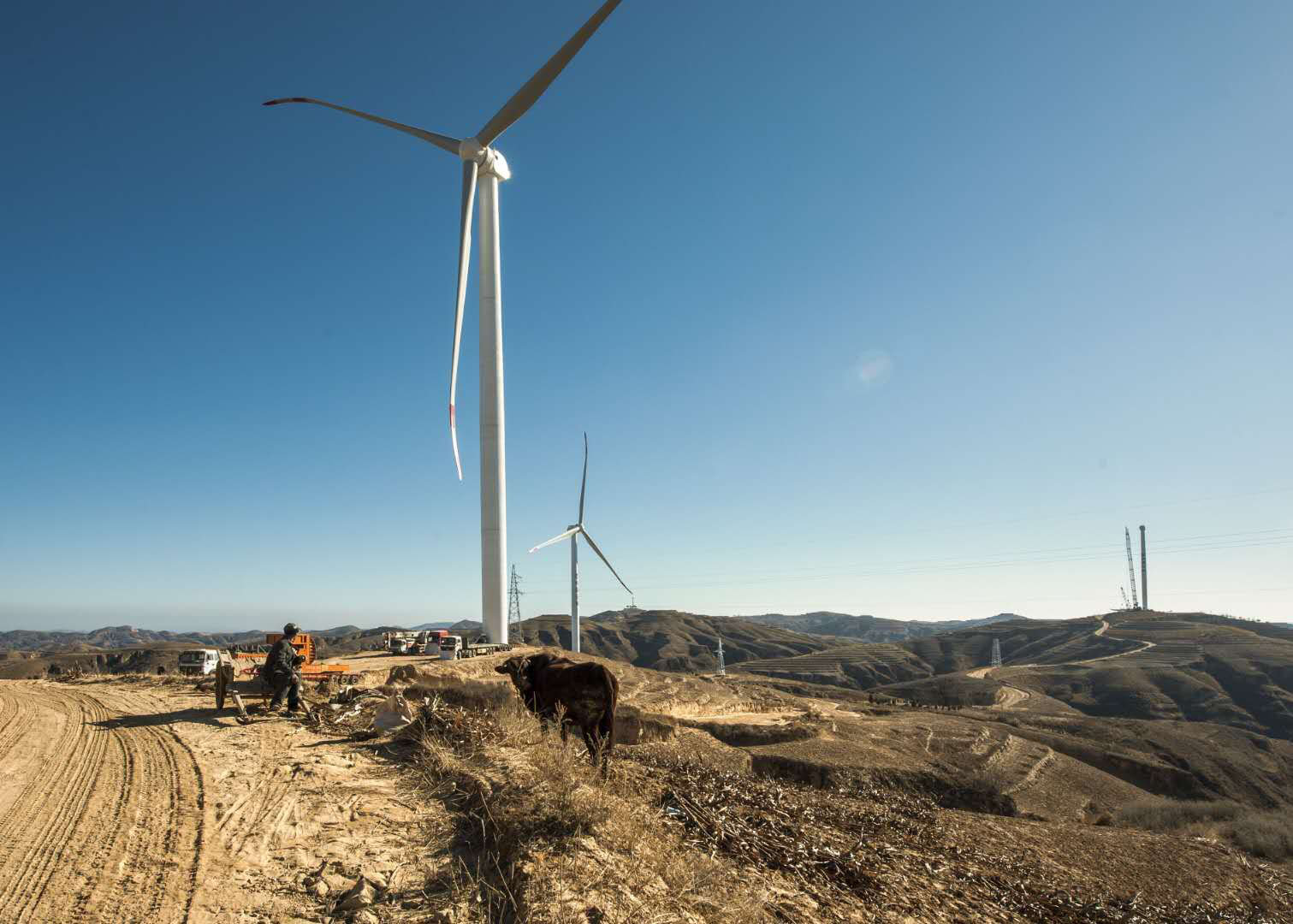

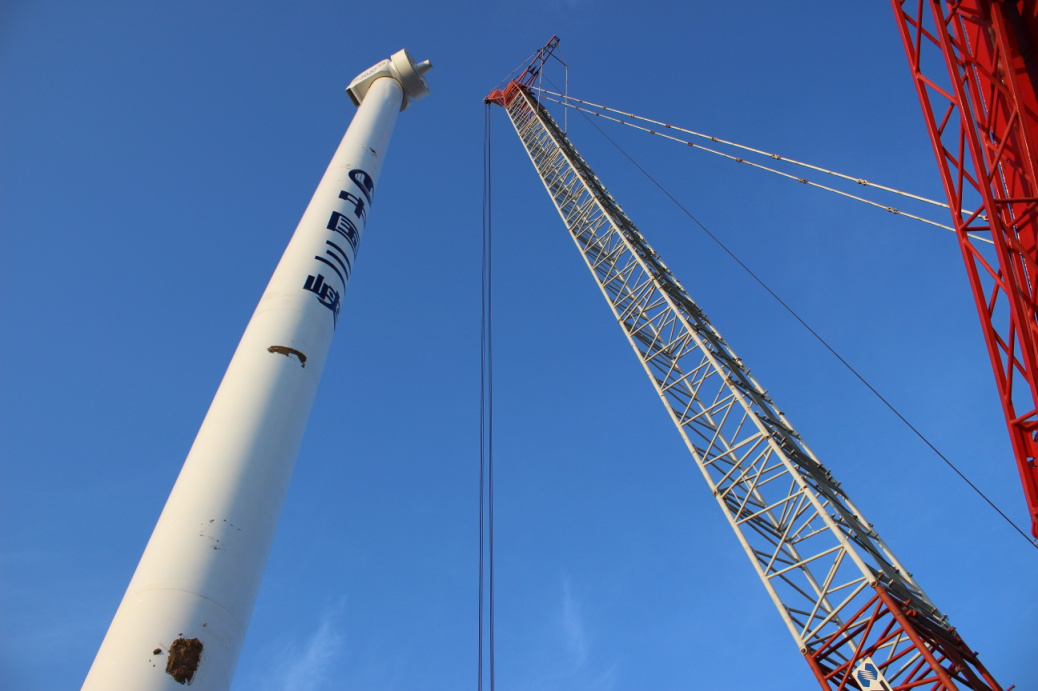

2019年8月21日,米脂举行三峡米脂姬岔50MW风电工程建设项目开工仪式,项目场区长约15km,宽约9km,海拔1070m至1210m。项目安装25台单机容量为2MW的风力发电机组,年等效满负荷运行小时数为1922h,年发电量约为96079MWh,该项目是米脂县首个招商引资、重点开发建设的风电项目。
我公司负责三峡米脂姬岔50MW风电工程建设项目土地报批工作, 2019年8月开始配合三峡新能源米脂发电有限公司开展土地征收工作,包括:调查、评估、公告、听证、登记、协议“六部曲”。征地工作涉及米脂县桃镇白家沟村、牛沟村、姬岔村、另寺村、黑圪塔村共计0.2272公顷土地,杨家沟镇杨家沟村、候家沟村、巩家沟村共计0.3408公顷土地,印斗镇流崛峪村、刘石畔村、刘家峁村共计0.1420公顷土地。 2020年1月19日,第一次完成县级土地报批组件,上报至市局,在项目会签过程中,执法大队通过卫片执法发现项目存在违建问题,并与3月底处理完成,通过会签,并报送至市政府,召开会议通过。但由于《陕西省自然资源厅关于做好近期建设用地审查报批工作的通知(陕自然资发[2020]34号)》发布,陕西省自然厅要求按照新《土地管理法》的要求组件报地,榆林市自然资源和规划局对项目进行了退件。
2020年6月28日,《陕西省自然资源厅关于改进管理方式切实落实耕地占补平衡的通知(陕自然资发[2020]27号)》,陕西自然资源厅办公室《关于印发建设用地审查报批文本格式的通知》陕自然资办发(2020)63号文件发布,报地工作重新启动。榆林市于8月底完成组件工作培训,明确组件材料编制注意事项和对退件材料进行修改说明解答。9月对调查和登记工作进行了完善,10月三峡新能源米脂发电有限公司补交了耕地开垦费,我公司积极协调县政府、自然资源和规划局,出具了请示、说明、公告等相关材料。 2020年12月30日项目第二次报送市局,并完成了备案,但是由于12月31日,《陕西省人民政府关于公布全省征收农用地区片综合地价的通知(陕政发[2020]12号)》的公布,征地补偿标准发生变化,多个数据和文件需要修改。2021年2月26日,《陕西省自然资源厅关于做好2021年度建设用地审查报批工作有关事项的通知(陕自然资发[2021]7号)》文件发布,市局对项目进行退件,目前项目正在县里进行补正修改。期望政府和自然资源局可以尽快出文,项目在市局和省厅审查顺利,早日拿到批复,完成合同履约。 |
